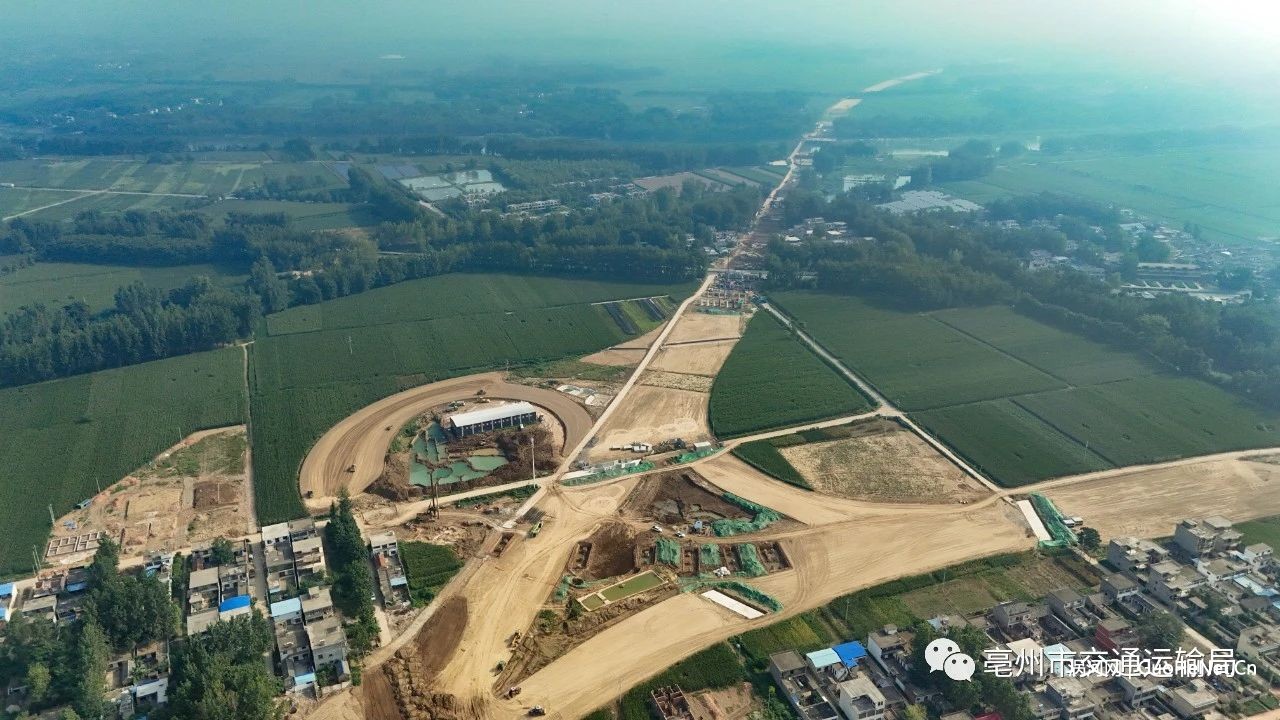

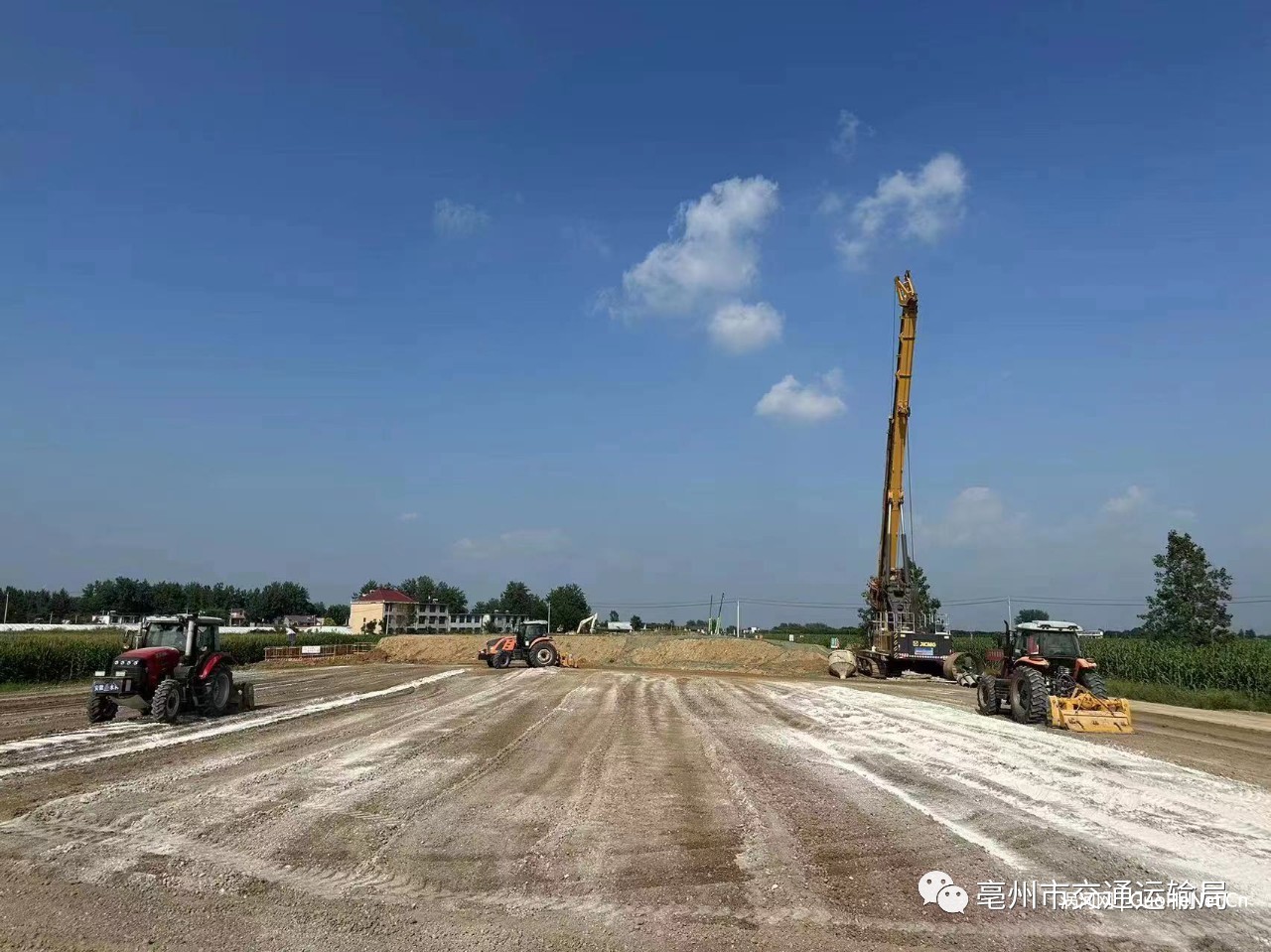

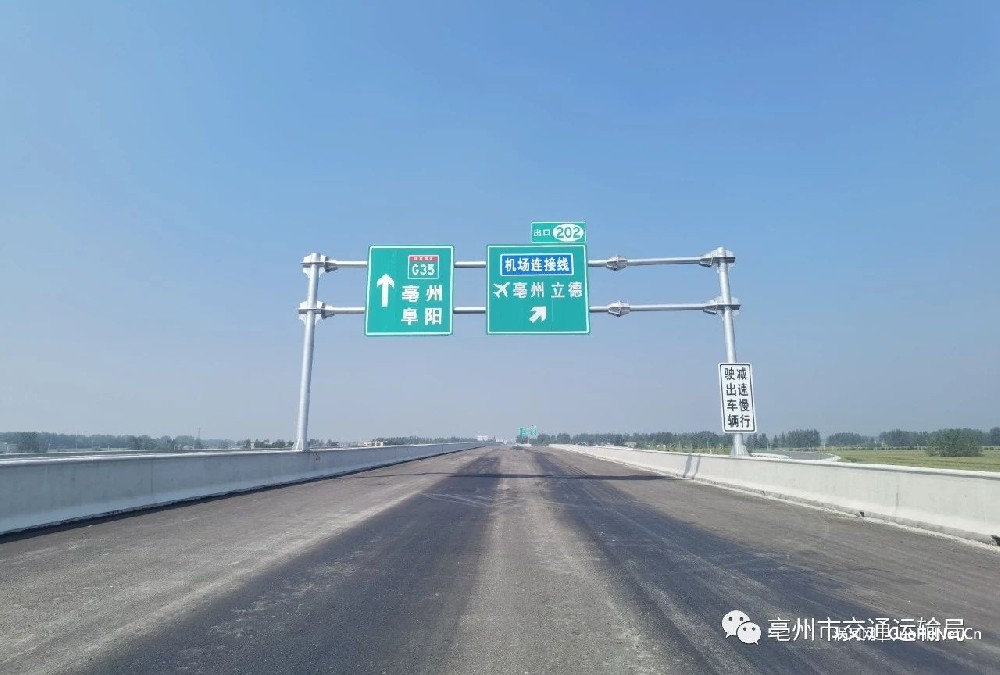

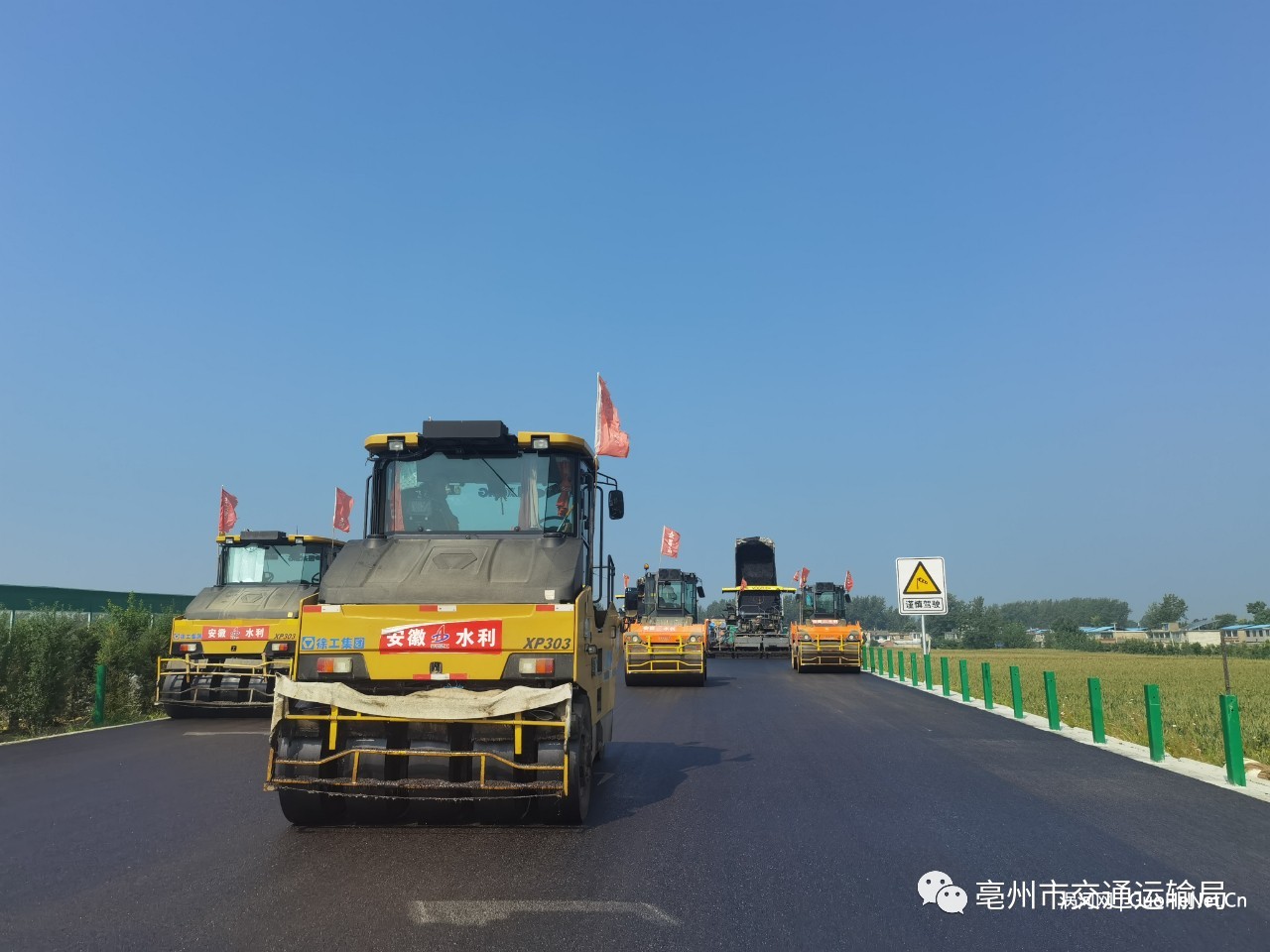

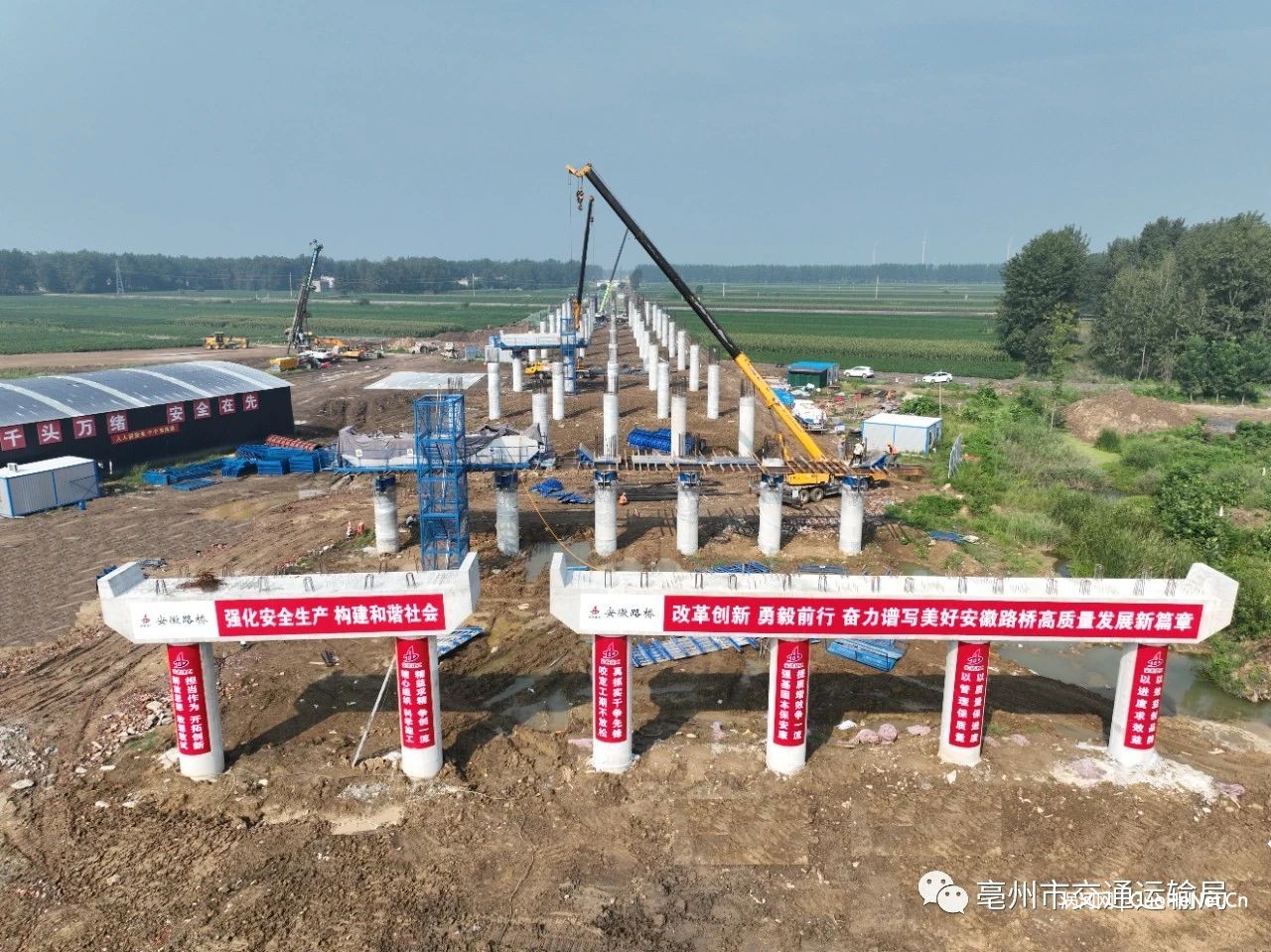

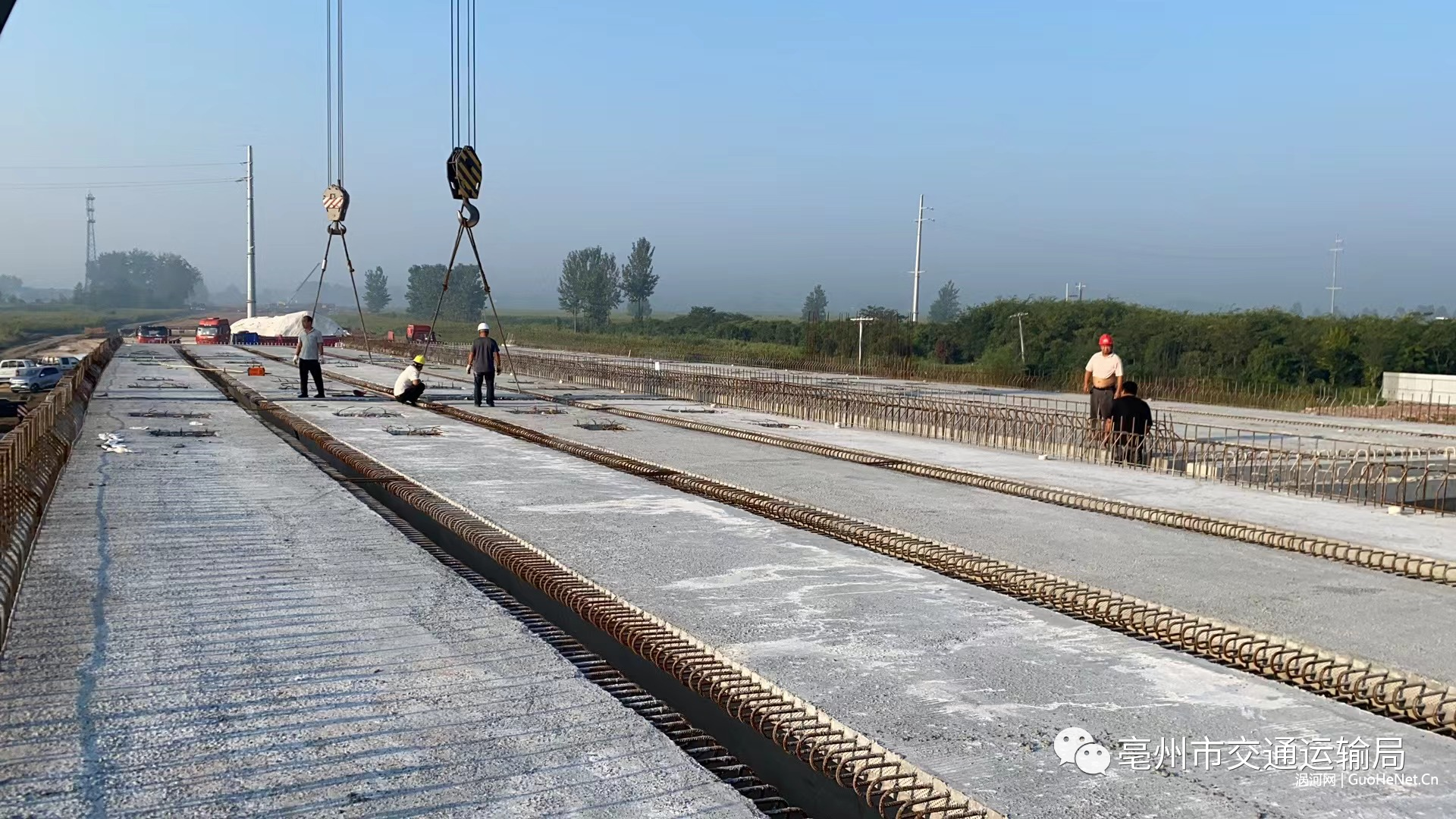

今年,亳州市高速公路 在建和推進前期工作的 項目共5個 其中在建項目3個 亳蒙高速公路一期、亳蒙高速公路二期、徐淮阜高速亳州段 推進前期工作的項目2個 亳鄲高速公路、渦陽至利辛高速公路 亳蒙高速公路一期 亳蒙高速公路一期譙城(立德)至渦陽(標里)段,全長13.02km,施工圖批復預算為21.29億元,2023年底具備通車條件。1~8月份累計完成投資6.72億元,項目自開工累計完成投資19.4億元,占總投資計劃的91.1%。 截至目前,全線橋梁、路基工程,路面水穩基層、瀝青下面層、中面層施工完成,瀝青上面層攤鋪完成10%;管理分中心房建工程宿舍樓、綜合樓主體分項驗收完成,已進入裝飾裝修階段;鋼結構收費大棚主體框架施工完成,正在進行收費站路面施工;交安工程正在進行聲屏障屏體、護欄及標志牌安裝和標線施劃,已完成50%;機電工程正在進行門架基礎施工,已完成35%。 亳蒙高速公路二期 亳蒙高速公路二期渦陽(標里)至蒙城(雙澗)段,路線全長約92.6公里,概算投資122.66億元,工期3年,預計2025年建成通車。2023年總投資計劃25億元,年度累計完成投資17.76億元,占年度總投資的74%。 截至目前,路基挖方完成總量的28%,填方完成總量的12.87%,涵洞通道完成總量的42%,樁基完成總量的71%,墩柱完成總量的18.04%,蓋梁完成總量的5.5%,預制箱梁、T梁完成總量的19.33%,鋼箱梁制作完成總量的23.83%;樁板路基完成總量的3.31%。 徐淮阜高速亳州段 徐淮阜高速亳州段,路線全長35.8公里,概算投資42.91億元,建設工期3年。2023年計劃投資8億元,年度累計完成投資5億元,占年度總投資的63%。 截至目前,拌合站、鋼筋加工場、梁板預制場、便道便橋建設已完成;完成路基清表92%,路基填筑4%;完成圓管涵、裝配式涵洞預制75%,安裝完成55%;T梁預制完成32%;樁基完成58%,墩柱完成13%。 亳鄲高速公路 亳鄲高速公路,項目規劃全長約21公里,擬按照雙向四車道標準建設,設計速度120公里/小時,計劃總投資約27億元。 截至目前,亳州市交通運輸局與周口市交通運輸局已簽訂亳鄲高速皖豫省界節點協議,完成區級、市級路線踏勘,正在申請省級路線踏勘,工可、規劃選址、土地、社穩、文物踏勘、涉鐵、用地預審等專題工作正在有序加快推進。 渦陽至利辛高速公路 渦陽至利辛高速,項目規劃全長約27公里,擬按照雙向四車道標準建設,設計速度120公里/小時,總投資估算約36億元。 截至目前,完成勘察設計招標工作并開展相關工作,近日召開線路方案論證會,工可、用地預審、規劃選址專題工作正在有序加快推進。 |
